مدیریت هزینه پروژه در msp

مدیریت هزینه پروژه در msp

مدیریت هزینه پروژه یکی از حیاتی‌ترین ارکان موفقیت هر پروژه ای است. هرگونه انحراف از بودجه مصوب می‌تواند منجر به تأخیر، کاهش کیفیت و در نهایت شکست پروژه شود. نرم‌افزار Microsoft Project (MSP) به عنوان یکی از قدرتمندترین ابزارهای برنامه‌ریزی و کنترل پروژه، ابزارهای جامعی برای پیاده‌سازی استراتژی‌های مدیریت هزینه پروژه در MSP فراهم می‌آورد.

این مقاله به صورت جامع، مراحل گام به گام و تکنیک‌های کلیدی برای پیاده‌سازی موفق مدیریت هزینه پروژه در MSP را از تعریف منابع تا تحلیل انحرافات تشریح می‌کند. درک عمیق این قابلیت‌ها برای هر مدیر پروژه‌ای که به دنبال حفظ سلامت مالی پروژه‌های خود است، ضروری است.

مدیریت هزینه پروژه در msp

مدیریت مؤثر هزینه‌های پروژه با استفاده از Microsoft Project (MSP) مستلزم به‌کارگیری یک رویکرد مهندسی ارزش و کنترل سَربار (Overhead Control) است که فراتر از ثبت صرف هزینه‌های واقعی عمل می‌کند.

این فرآیند با تعریف دقیق ساختار شکست کار (WBS) و تخصیص منابع به فعالیت‌ها آغاز شده و سپس، از طریق روش ارزش کسب شده (EVM)، امکان محاسبه انحرافات زمان‌بندی و هزینه را فراهم می‌آورد؛ شاخص‌هایی نظیر CPI (شاخص عملکرد هزینه) و SPI (شاخص عملکرد زمان‌بندی) معیارهای اصلی برای ارزیابی عملکرد در لحظه هستند.

تحلیل واکاوی واریانس (Variance Analysis) بر اساس خط مبنای هزینه (Cost Baseline) برای شناسایی دلایل اصلی انحرافات ضروری است. همچنین، استفاده از قابلیت‌های پیش‌بینی در MSP، نظیر برآورد تا تکمیل (ETC) و برآورد در زمان تکمیل (EAC)، امکان به‌روزرسانی مستمر و واقع‌بینانه بودجه باقیمانده پروژه را میسر می‌سازد، که این امر دقت فرآیند تصمیم‌گیری مدیریت ذینفعان را به طور چشمگیری ارتقا می‌دهد.

این رویکرد سیستماتیک، که بر مبنای داده‌های مستمر و مدل‌های کمی استوار است، از فرسایش بودجه جلوگیری کرده و دستیابی به بازده سرمایه‌گذاری (ROI) مطلوب را تضمین می‌کند.

مدیریت هزینه پروژه در msp در چندین مرحله زیر انجام می شود:

زیرساخت‌های لازم برای مدیریت هزینه در MSP

قبل از ورود به تحلیل‌های مالی، بستر لازم باید در MSP فراهم شود. این بخش شامل تعریف دقیق منابع و هزینه‌های مرتبط است:

تعریف منابع (Resources Definition)

  • منابع کاری (Work Resources): شامل نیروی انسانی و تجهیزات که بر اساس زمان (ساعت/روز) هزینه دارند. این منابع از طریق تب “Resource Sheet” تعریف می‌شوند.
  • منابع مادی (Material Resources): موادی که بر اساس مقدار مصرف می‌شوند (مثلاً مصالح ساختمانی). نرخ این منابع بر اساس واحد مصرف تعریف می‌شود.
  • هزینه‌های ثابت (Cost Resources): هزینه‌هایی که مستقیماً به یک فعالیت خاص تخصیص می‌یابند و با زمان یا مقدار مصرف مرتبط نیستند (مثلاً هزینه اجاره یک مکان خاص برای یک جلسه). این منابع در تب Resource Sheet با نوع “Cost” تعریف می‌شوند.

تخصیص هزینه‌ها به منابع (Assigning Costs)

برنامه ریزی پروژه در msp فرآیندی جامع است که شامل تعریف دقیق فعالیت‌ها، تعیین ترتیب منطقی آن‌ها با استفاده از وابستگی‌ها، تخصیص منابع به هر وظیفه و تعیین زمان‌بندی واقع‌بینانه برای دستیابی به اهداف پروژه در چارچوب زمانی و منابع موجود است.

برای منابع کاری، باید نرخ استاندارد (Standard Rate)، نرخ اضافه کاری (Overtime Rate)، و هزینه‌های واحد (Cost/Use) تعریف شود. نرخ استاندارد، هزینه پایه تخصیص یافته به ازای هر واحد زمان کار است. برای منابع مادی، نرخ واحد مصرف (مثلاً قیمت هر متر مکعب سیمان) مشخص می‌گردد.

تعریف تقویم‌ها و واحدهای زمانی: اطمینان از اینکه تقویم پروژه و منابع به درستی تنظیم شده‌اند تا هزینه‌ها بر اساس شیفت‌های کاری و تعطیلات محاسبه شوند. تقویم‌های تعریف شده، بر نحوه توزیع هزینه‌های منابع کاری در طول زمان فعالیت تأثیر می‌گذارند.

تخصیص هزینه‌های مستقیم به فعالیت‌ها

آموزش msp برای هر فردی که با پروژه های بزرگ سروکار دارد حیاتی است. قلب مدیریت هزینه پروژه در MSP در تخصیص صحیح هزینه‌ها به وظایف نهفته است. MSP این کار را از طریق دو روش اصلی انجام می‌دهد:

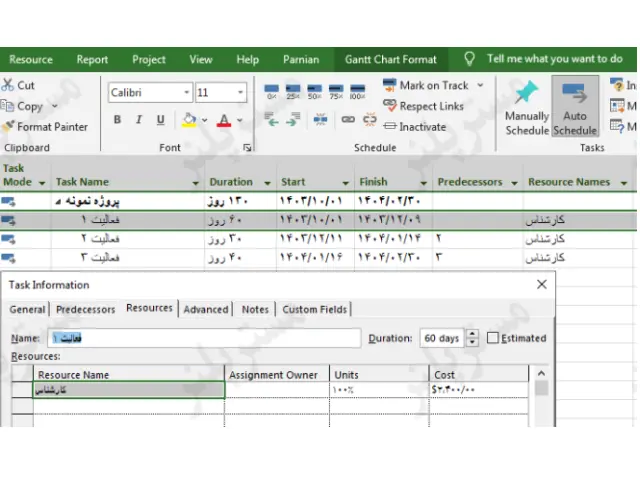

مدیریت هزینه پروژه در msp- جدول تخصیص منابع
مدیریت هزینه پروژه در msp- جدول تخصیص منابع

هزینه‌های وابسته به منبع (Resource-Driven Costs)

این رایج‌ترین روش است. با تخصیص منابع کاری یا مادی به یک فعالیت، MSP هزینه‌های مرتبط با آن منبع (بر اساس نرخ تعریف شده و مدت زمان فعالیت) را به طور خودکار محاسبه می‌کند. به عنوان مثال، اگر یک مهندس با نرخ ساعتی ۵,۰۰۰ تومان به فعالیتی به مدت ۴۰ ساعت تخصیص یابد، هزینه آن فعالیت به صورت خودکار ۲۰۰,۰۰۰ تومان (۴۰ ساعت * ۵۰۰۰ تومان/ساعت) محاسبه می‌شود. این محاسبه بر اساس فرمول کلی هزینه منبع به دست می‌آید.

هزینه‌های ثابت فعالیت (Fixed Costs)

این هزینه‌ها برای فعالیت‌هایی که هزینه‌شان مستقل از منابع و زمان است (مانند عوارض ثبت اختراع یا هزینه یک سند خاص) به صورت مستقیم در نمای Gantt Chart (ستون Cost) یا در پنجره Task Information وارد می‌شوند. این هزینه‌ها صرف نظر از مدت زمان یا منابع اختصاص یافته، به فعالیت اضافه می‌شوند.

استفاده از فیلدهای Cost

MSP دارای فیلدهای پیش‌فرض “Cost” است که مجموع هزینه‌های منابع تخصیص یافته و هزینه‌های ثابت فعالیت را نمایش می‌دهد. با این حال، برای گزارش‌گیری‌های پیشرفته‌تر، می‌توان فیلدهای سفارشی (Custom Fields) هزینه تعریف کرد تا امکان ردیابی چندین نوع هزینه به طور همزمان فراهم شود. مدیریت هزینه پروژه در MSP مستلزم نظارت دقیق بر این فیلدها در نمای Gantt Chart است تا از تجمع هزینه‌ها اطمینان حاصل شود.

 تعیین خط مبنا (Baseline) و ردیابی هزینه

بدون یک مرجع مقایسه‌ای، مدیریت هزینه پروژه در MSP بی‌فایده خواهد بود. خط مبنا (Baseline) یا وضعیت پایه، تصویر مالی پروژه در یک مقطع زمانی مشخص است که باید قبل از شروع کار ثبت شود.

ذخیره خط مبنا

پس از نهایی شدن برنامه‌ریزی اولیه (شامل زمان‌بندی و هزینه‌ها)، باید خط مبنای اصلی (Baseline 1) ذخیره شود. این کار از طریق منوی Project -> Set Baseline -> Set Baseline انجام می‌شود. این خط مبنا، ارقام برنامه‌ریزی شده (PV و BCWS) را برای کل پروژه ثابت نگه می‌دارد.

ردیابی انحرافات (Variance Tracking)

پس از شروع اجرا، داده‌های واقعی (Actuals) وارد سیستم می‌شوند (زمان‌های سپری شده و هزینه‌های واقعی پرداخت شده از طریق نمای Task Usage یا گزارش‌های ورودی کار).

Cost Variance (CV)

تفاوت بین ارزش کسب شده (Earned Value) و هزینه واقعی (Actual Cost) است. اگر CV مثبت باشد، پروژه در زیر بودجه است. [ CV = EV – AC ]

Schedule Variance (SV)

تفاوت بین ارزش کسب شده (EV) و ارزش برنامه‌ریزی شده (Planned Value) است. این پارامتر بیشتر مالی نیست اما بر هزینه آتی تأثیر می‌گذارد. [ SV = EV – PV ]

مدیریت هزینه پروژه در MSP با نمایش این انحرافات به صورت لحظه‌ای (مثلاً در نمای Resource Graph یا جداول اطلاعات وظیفه) امکان مداخله به موقع را فراهم می‌کند و مدیر پروژه را از وضعیت مالی مطلع می‌سازد.

تثبیت خطوط مبنای اضافی

در پروژه‌های بلندمدت، توصیه می‌شود خطوط مبنای میانی (Baseline 2، 3 و…) برای مقایسه دوره‌ای یا پس از هر تغییر بزرگ در دامنه پروژه ذخیره شوند تا بتوان عملکرد را نسبت به نقاط کنترلی مختلف سنجید.

مدیریت هزینه پروژه در baseline-msp
مدیریت هزینه پروژه در baseline-msp

 گزارش‌دهی و تحلیل پیشرفته هزینه

قدرت واقعی مدیریت هزینه پروژه در MSP در گزارش‌گیری تحلیلی آن نهفته است که شامل موارد زیر می‌شود:
نمودار S-Curve (نمودار انباشته هزینه):

این نمودار مهم‌ترین ابزار بصری برای سنجش عملکرد هزینه در طول زمان است. با رسم خط هزینه برنامه‌ریزی شده (PV)، خط هزینه واقعی (AC) و خط ارزش کسب شده (EV) در مقابل زمان، می‌توان به سرعت دریافت که پروژه از نظر مالی جلوتر، عقب‌تر یا دقیقاً مطابق برنامه است.

زمانی که خط AC بالاتر از EV قرار گیرد، نشان‌دهنده انحراف هزینه منفی (Over Budget) است. MSP این قابلیت را از طریق گزارش‌های داخلی تحت عنوان “Cost Over Time” یا “Earned Value Over Time” فراهم می‌کند.

گزارشات کاربری

استفاده از قابلیت‌های گزارش‌دهی داخلی برای ساخت داشبوردهای سفارشی شامل منابع دارای بیشترین هزینه، فعالیت‌های با انحراف هزینه بالا، و پیش‌بینی هزینه تا اتمام کار (Estimate at Completion – EAC). برای مثال، با فیلتر کردن فعالیت‌هایی که CV آن‌ها کمتر از صفر است، می‌توان تمرکز اصلاحی را به درستی اعمال کرد.

نتیجه‌گیری

آموزش نرم افزار msp برای هر فردی که در زمینه‌ی مدیریت پروژه فعالیت می‌کند، ضروری است. مدیریت هزینه پروژه در MSP فرآیندی مستمر است که نیازمند دقت در تعریف اولیه، ثبت منظم داده‌های واقعی و تحلیل مستمر انحرافات است.

با تسلط بر ابزارهای تعریف منابع، تخصیص هزینه‌ها و استفاده از خطوط مبنا و گزارش S-Curve، مدیران پروژه می‌توانند کنترل مالی پروژه را به دست گیرند و اطمینان حاصل کنند که پروژه در محدوده‌های بودجه مصوب باقی می‌ماند.

دانش مدیریت هزینه پروژه در MSP کلید موفقیت مالی پروژه‌های پیچیده امروزی است و MSP ابزاری قدرتمند برای تحقق این هدف است.
